出雲市街地3か年緊急浸水対策(令和7~9年度)の進捗状況
経緯
- 令和6年7月の大雨では、県河川の新内藤川や赤川の沿川において多くの浸水被害が発生しました。両河川については、県において重点的に河川整備が行われていますが、完了には長い期間が必要となります。
- このことから、県と出雲市が連携し、被害軽減に向けた当面の対策として、令和7年度から令和9年度までの3か年で実施可能な緊急対策を行うこととしました。
対策内容と進捗状況
対策図面
新内藤川/新内藤川へ流入する支川
新内藤川【県の対策】

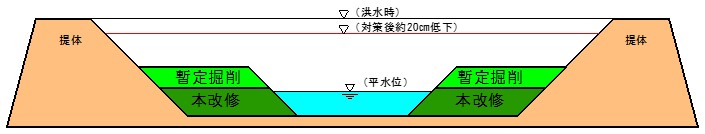

流下能力向上対策(暫定掘削)【別添「対策図面」の番号(1)】
- 対策内容
河川内の土砂を掘削し、水が流れる断面を大きくして水位低下を図ります。
- 対策場所
余付団地付近の長鳥橋から出雲市立第三中学校付近の誠実南橋まで
- 進捗状況
現在、対策工事を実施されており、完了は令和8年9月予定とされています。

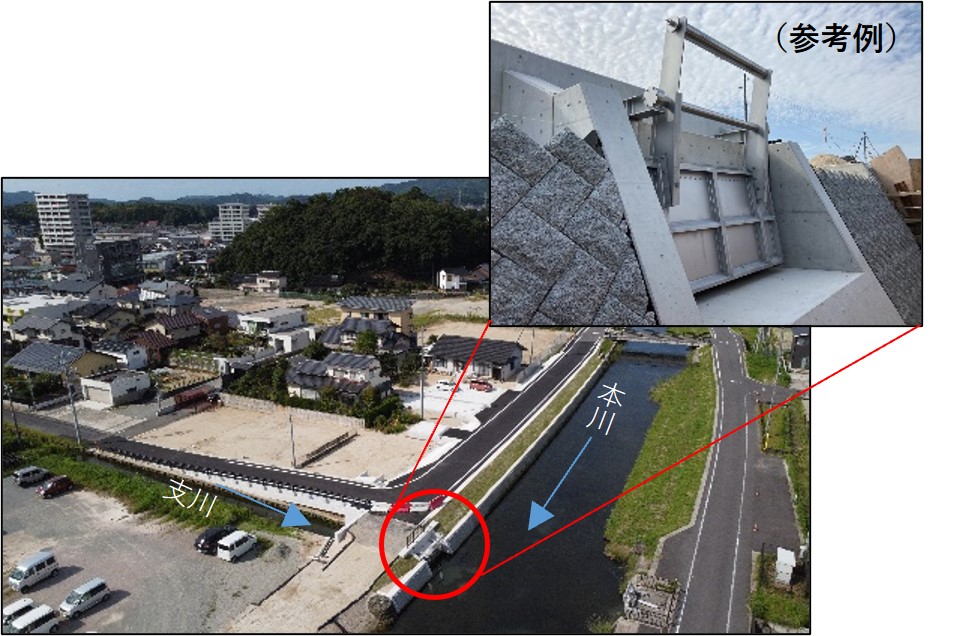

逆流防止対策【別添「対策図面」の番号(2)】
- 対策内容
新内藤川へ接続する排水路流末にゲートを設置し、洪水時における新内藤川からの逆流を防止します。
- 対策場所
出雲ドーム付近の東浜橋から出雲市立第三中学校付近の誠実南橋付近まで
- 進捗状況
令和8年度から対策工事に着手される予定です。

古井手川【市の対策】
排水路改良の対策検討【別添「対策図面」の番号(3)】
- 検討内容
新内藤川未改修のため、古井手川流末部で流出抑制している施設が、今般の暫定掘削の効果によって撤去可能か検討します。
- 検討場所
ナカバヤシファクトリー株式会社付近
- 進捗状況
令和9年度に検討する予定です。
古井手川バイパス検討【別添「対策図面」の番号(5)】 古井手川排水路改良【別添「対策図面」の番号(12)】
- 検討内容
新内藤川未改修のため、流出抑制のために水路底を嵩上げし断面不足となっている部分を、別のルートで水路設置できないか検討します。
- 検討場所
小山団地から国道9号バイパス横断暗渠まで
- 進捗状況
令和7年度に検討した結果、現在の水路底を下げることとし、令和8年度から対策工事に着手します。

柳荒神川【市の対策】

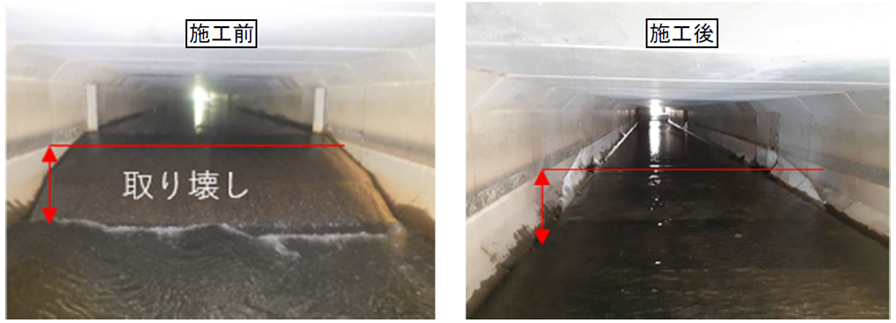

暗渠改良【別添「対策図面」の番号(4)】
- 対策内容
道路横断暗渠の断面を大きくして水位低下を図ります。
- 対策場所
出雲合同庁舎付近
- 進捗状況
令和7年度に対策工事を行いました。
排水路改良【別添「対策図面」の番号(7)】
- 対策内容
柳荒神川の洪水の一部を高瀬川(用水路)へ分流させるため、水路を新しく設置します。
- 対策場所
市営大津西谷住宅付近
- 進捗状況
現在、対策工事を実施しており、完了は令和8年8月予定としています。
赤川/赤川へ流入する支川
赤川【県の対策】
流下能力向上対策(流路のコンクリート張)【別添「対策図面」の番号(8)】
- 対策内容
川底をコンクリート化し、水の流れを早くして水位低下を図ります。
- 対策場所
県営住宅有原団地付近の白枝橋から、市営有原住宅付近の海上橋上流付近まで

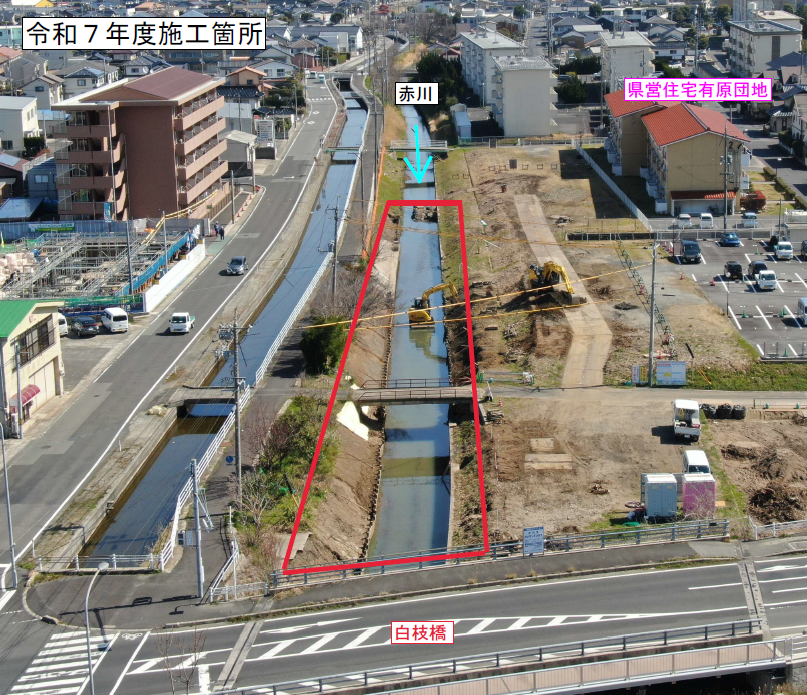

- 進捗状況
令和7年度から、白枝橋から上流に向けて対策工事に着手され、順次、上流へ対策工事を進められます。

伐採、浚渫【別添「対策図面」内の番号(9)】
- 対策内容
河川内の樹木伐採と堆積土砂を撤去し、水が流れる断面を大きくして水位低下を図ります。
- 対策場所
樹 木 伐 採:白枝橋から出雲市民会館付近まで
堆積土砂撤去:出雲休日・夜間診療所付近の大正橋周辺
- 進捗状況
令和7年度に実施されました。
赤川【県市共同の対策】

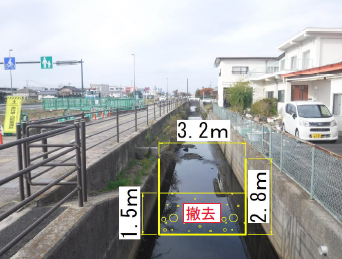

背割提撤去【別添「対策図面」の番号(10)】
- 海上橋付近から大正橋までの河川内の背割提(対策図面の写真参照)を撤去し、水が流れる断面を大きくして水位低下を図ります。
- 令和8年度から対策工事に着手する予定です。
新町下水路【市の対策】

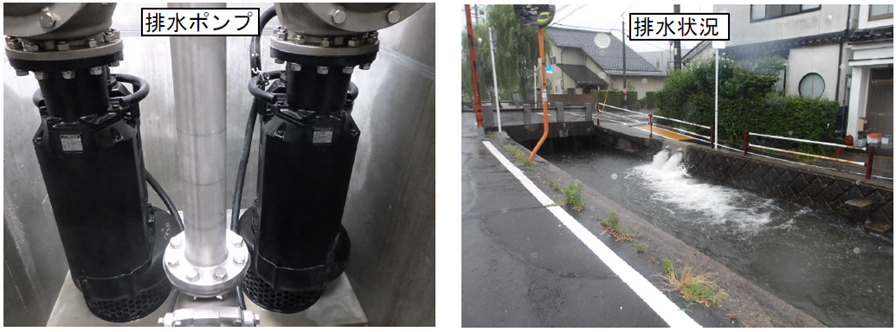

ポンプ排水【別添「対策図面」の番号(6)】
- 対策内容
新町下水路の洪水の一部を高瀬川(用水路)へ分流させるため、排水ポンプを設置します。
- 対策場所
出雲市立中央保育所・幼稚園付近
- 進捗状況
令和6年度に先行して対策工事を行いました。

落井手川【市の対策】

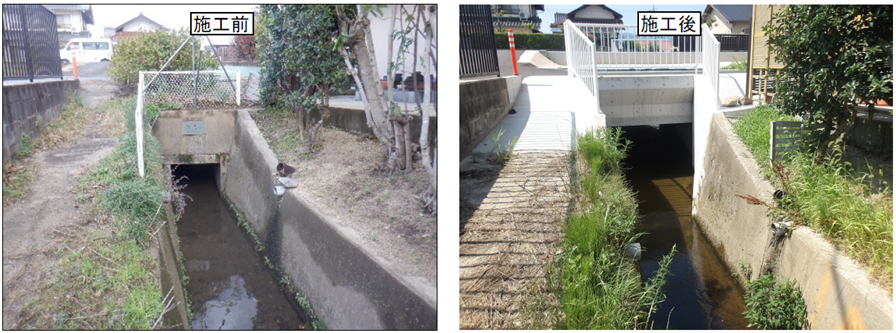

暗渠改良【別添「対策図面」の番号(11)】
- 対策内容
道路横断暗渠の断面を大きくして水位低下を図ります。
- 対策場所
ホック塩冶店付近
- 進捗状況
令和6年度に先行して対策工事を行いました。
