西野小学校校舎増築事業
1.事業の概要
普通教室不足対策のため校舎の増築,改修工事を行います。
【事業期間】 令和6年度~令和8年度
【建築工期】 令和7年7月~令和8年9月
【構造・規模】 増築校舎棟 鉄骨造 3階建 床面積 938m2
増築職員室棟 鉄骨造 1階建 床面積 78m2

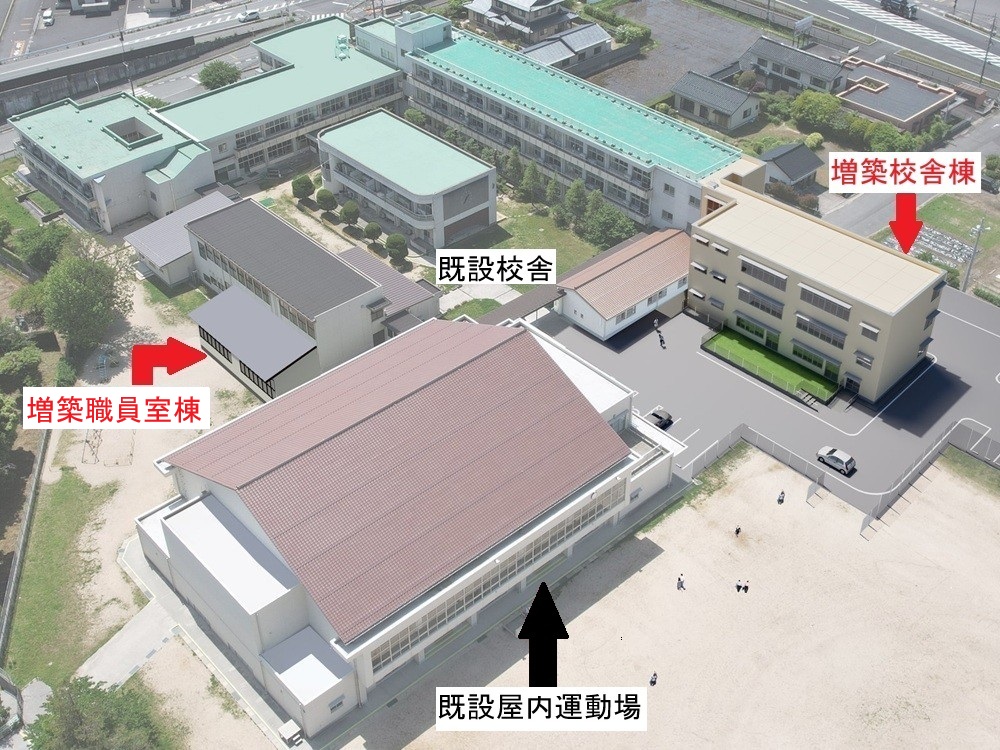

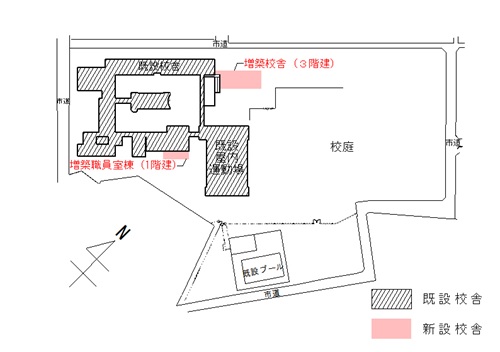

2.配置図・完成予想図(イメージ)

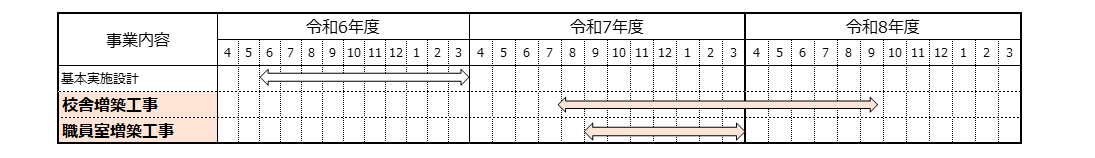

3.事業全体スケジュール

4.工事進捗状況

【最新】5月下旬 増築校舎棟 外装工事が完了しました。(NEW)

5月下旬 増築校舎棟教室 内装工事中です。(NEW)

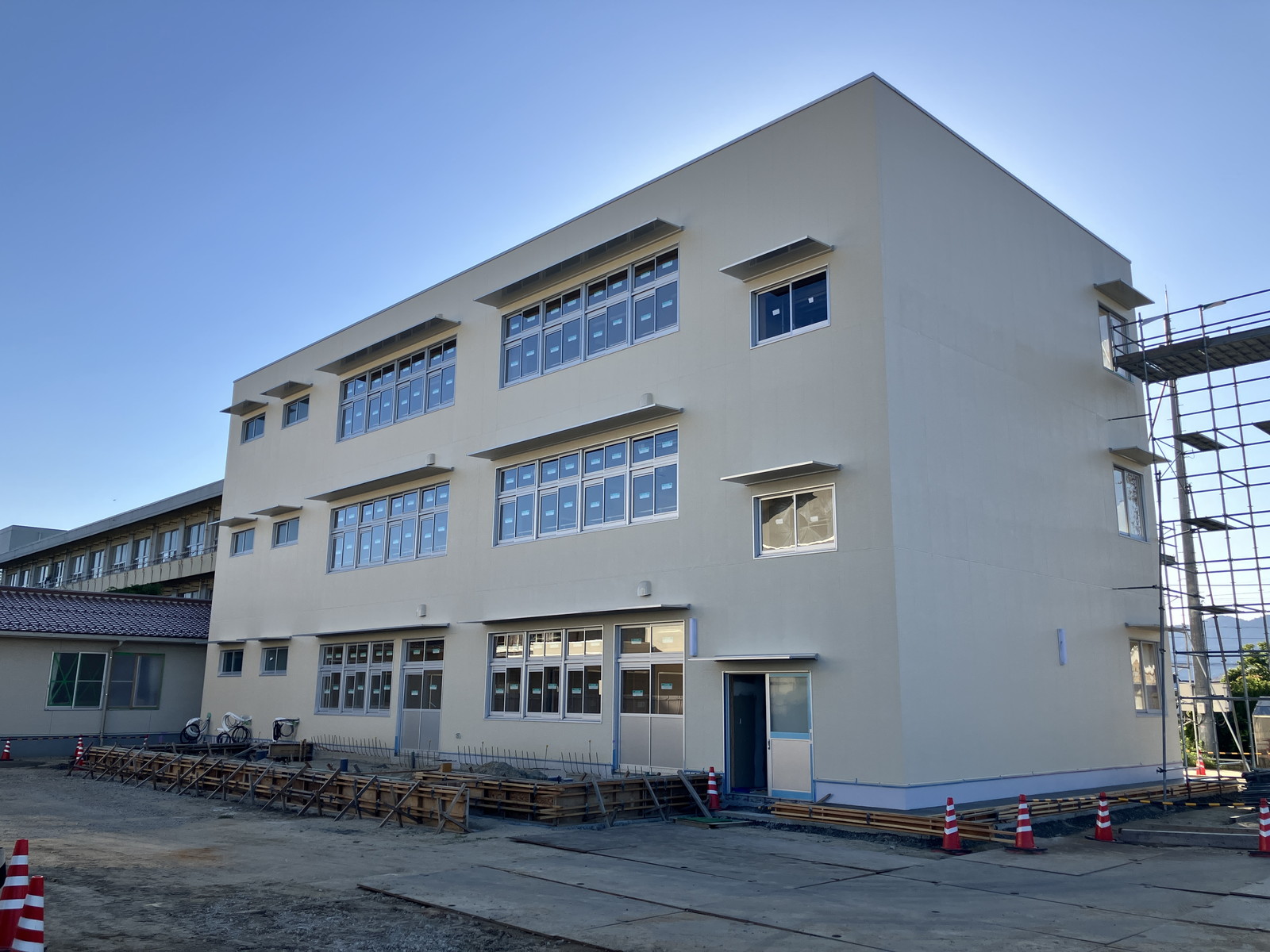

4月下旬 増築校舎棟 外装工事中です。

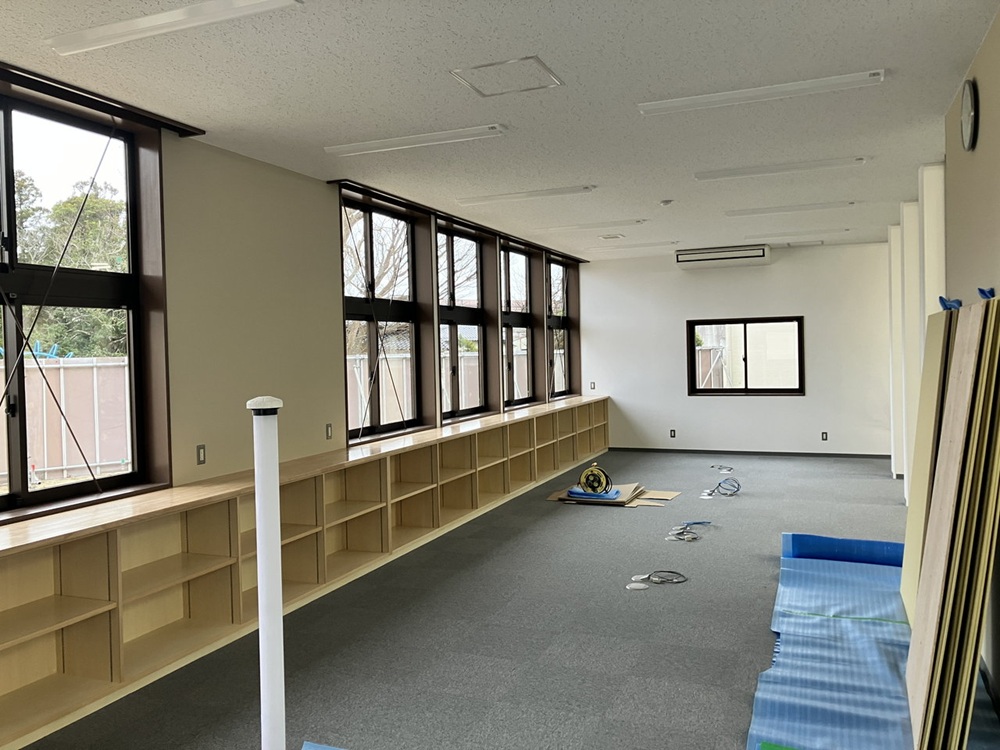

4月下旬 増築校舎棟 内装工事中です。

3月下旬 職員室棟 完成しました。

3月上旬 職員室棟 内装工事が完了しました。

3月上旬 増築校舎棟 建具取付工事が完了しました。

2月中旬 職員室棟 内装工事中です。

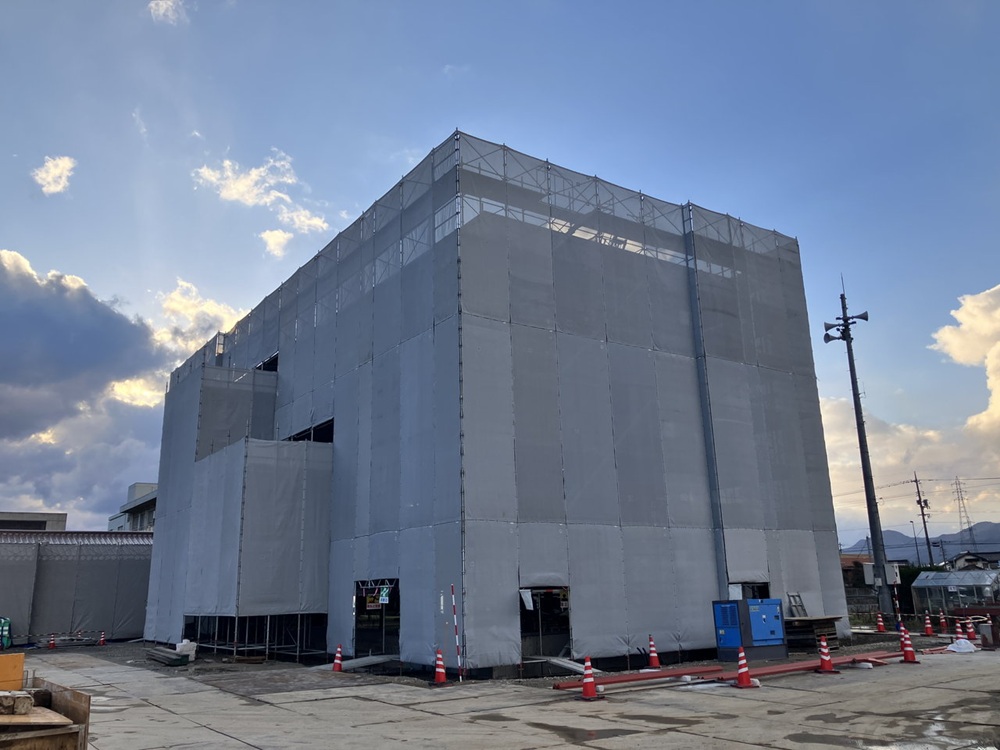

1月下旬 増築校舎棟 外壁工事中です。

1月下旬 職員室棟 足場の撤去が完了しました。

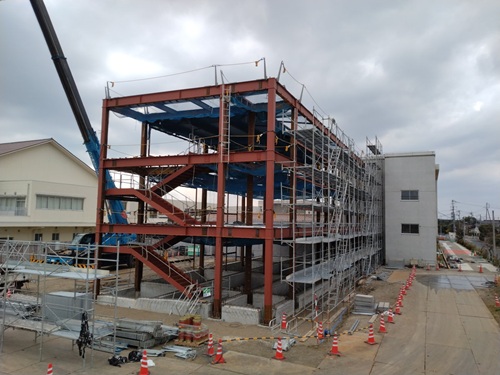

12月中旬 増築校舎棟 鉄骨建方工事中です。

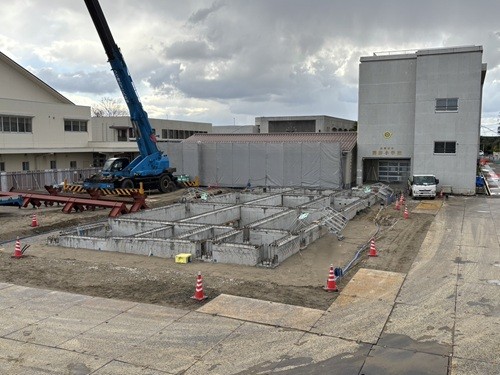

12月下旬 増築校舎棟 基礎工事が完了しました。

12月上旬 職員室棟 鉄骨建方工事が完了しました。

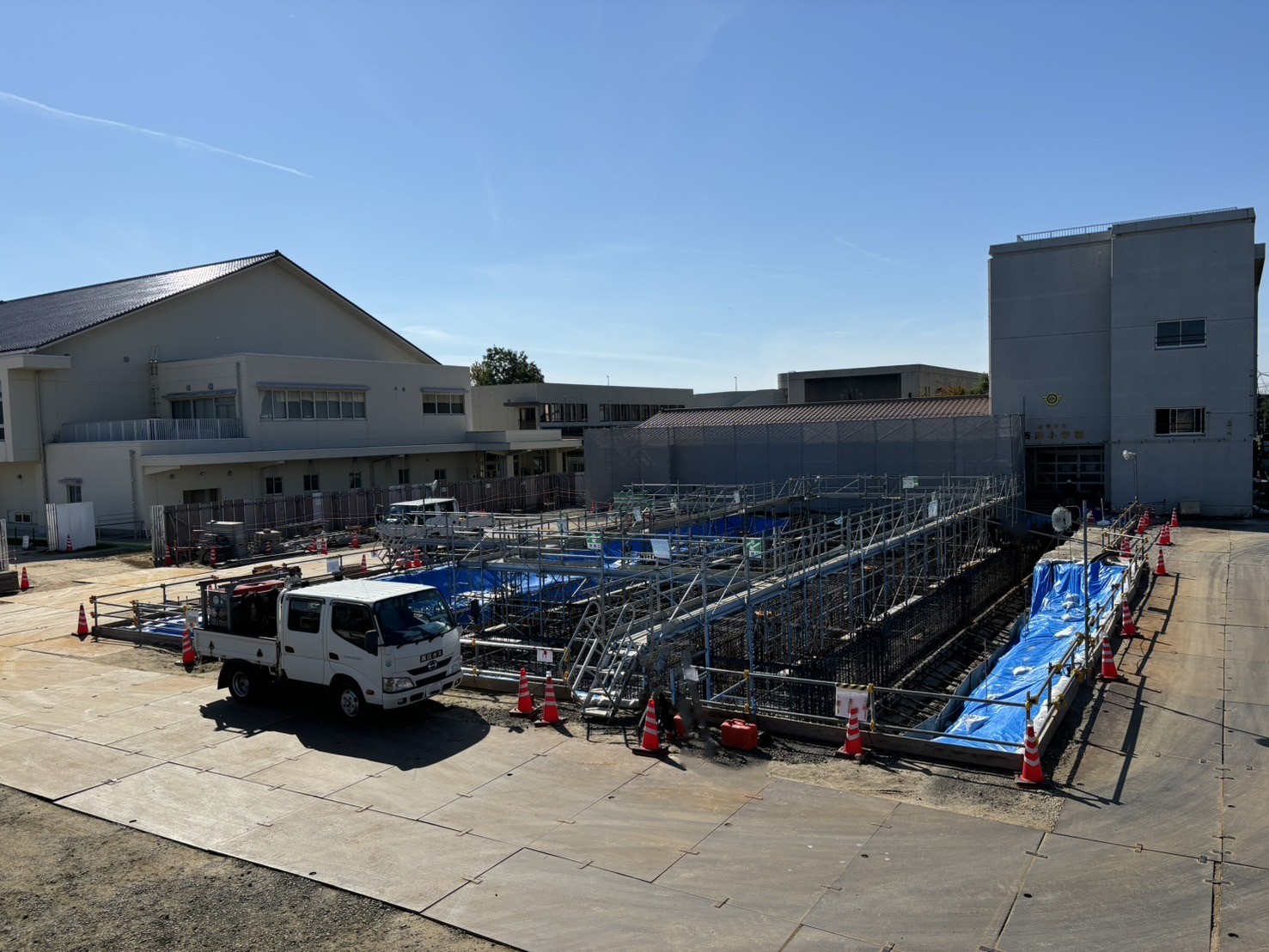

10月下旬 基礎配筋工事中です。
10月上旬 基礎の土工事が完了しました。

8月中旬 地盤改良工事中です。

7月下旬 舗装撤去工事が完了しました。

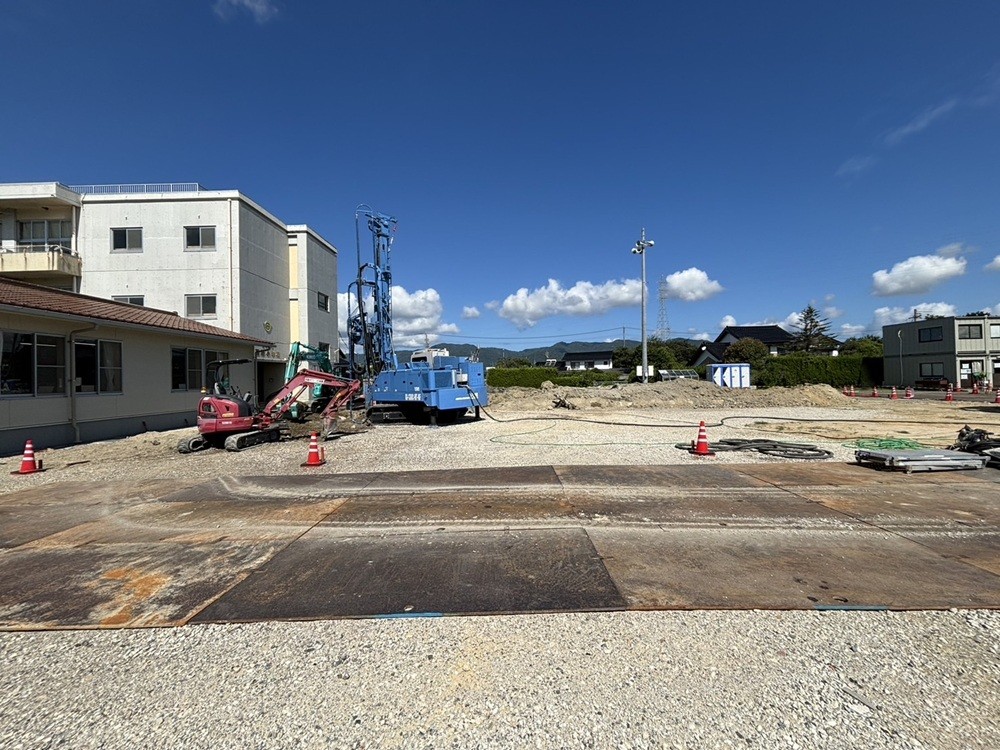

6月上旬 工事着手準備中です。
