旅伏小学校整備事業
1.事業の概要
国富小学校、西田小学校、鰐淵小学校、北浜小学校の4校統合による、新設校の「旅伏小学校」の校舎及び屋内運動場の建設工事を行っています。
【事業期間】 令和元年度~令和6年度
【工事期間】 校舎棟 令和5年7月~令和7年1月

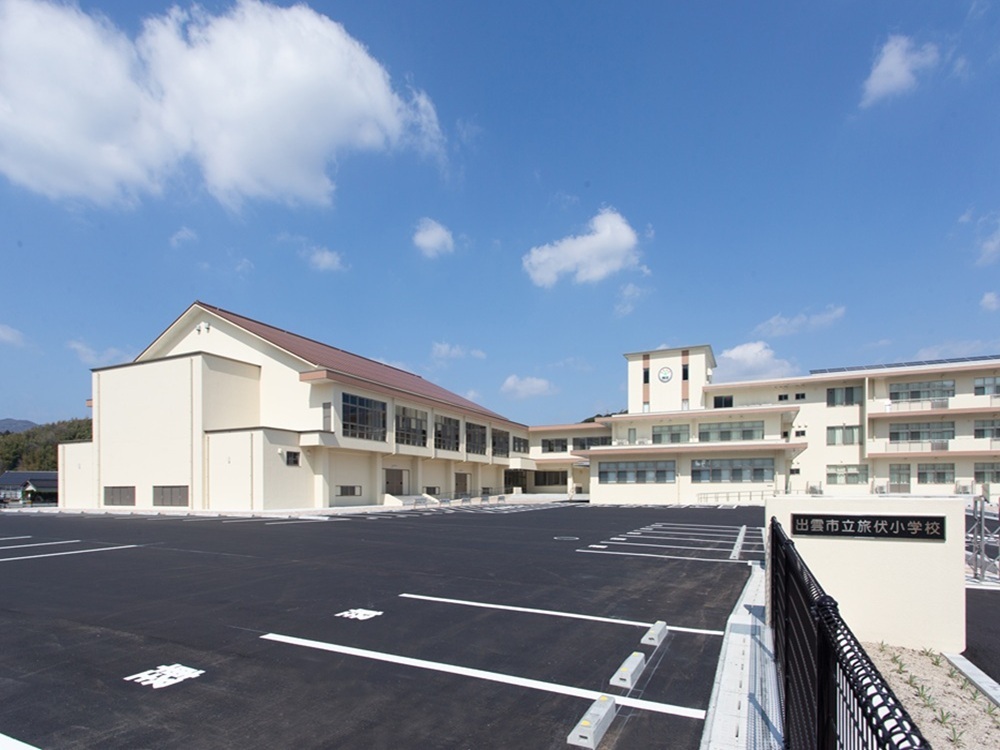

屋内運動場棟 令和5年9月~令和7年2月

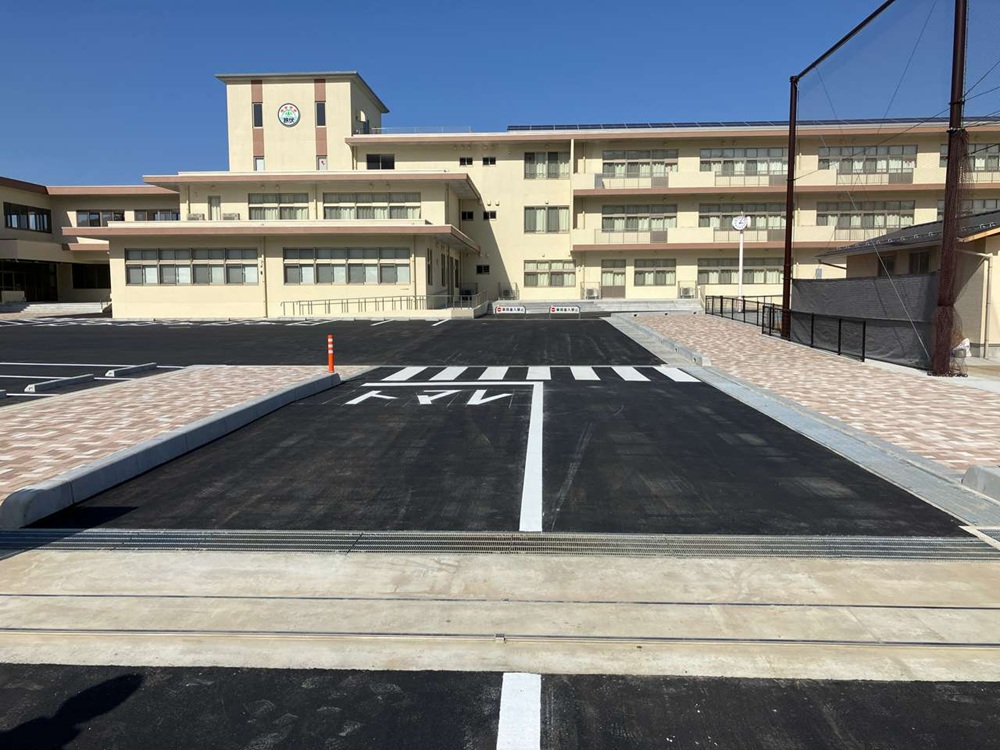

駐車場整備 令和6年10月~令和7年2月

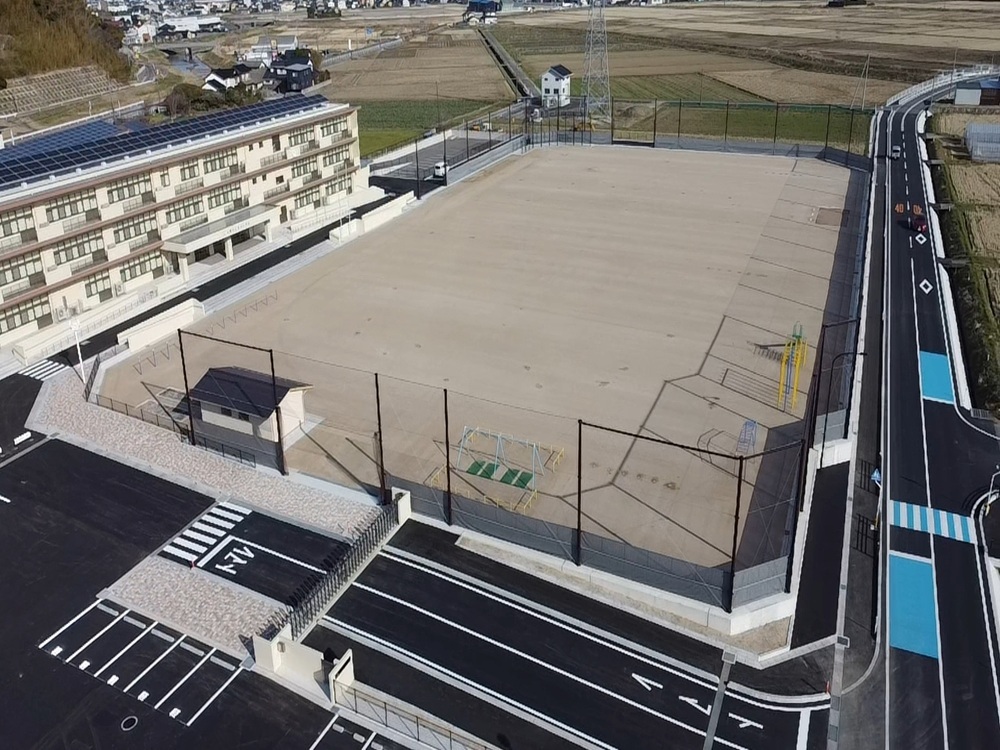

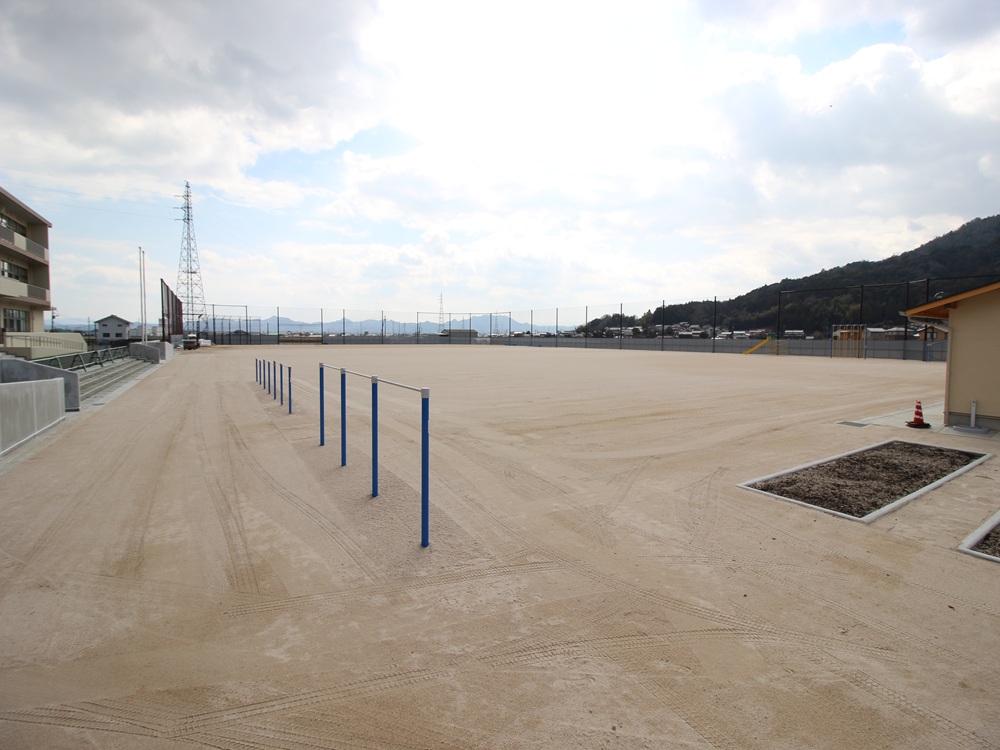

グラウンド整備 令和6年8月~令和7年2月
【構造・規模】 校舎棟 鉄筋コンクリート造 3階建 床面積 3,644m2
屋内運動場棟 鉄筋コンクリート造 2階建 床面積 1,753m2
内訳(屋内運動場1,449m2、児童クラブ304m2)

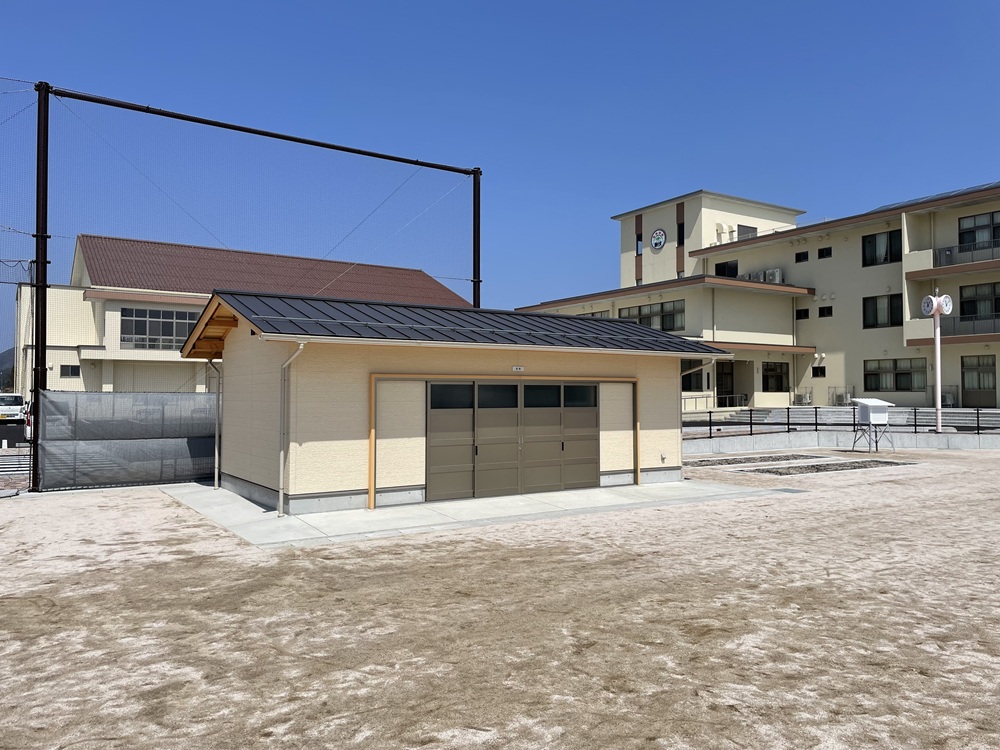

倉庫棟 木造 平屋建 床面積 32m2

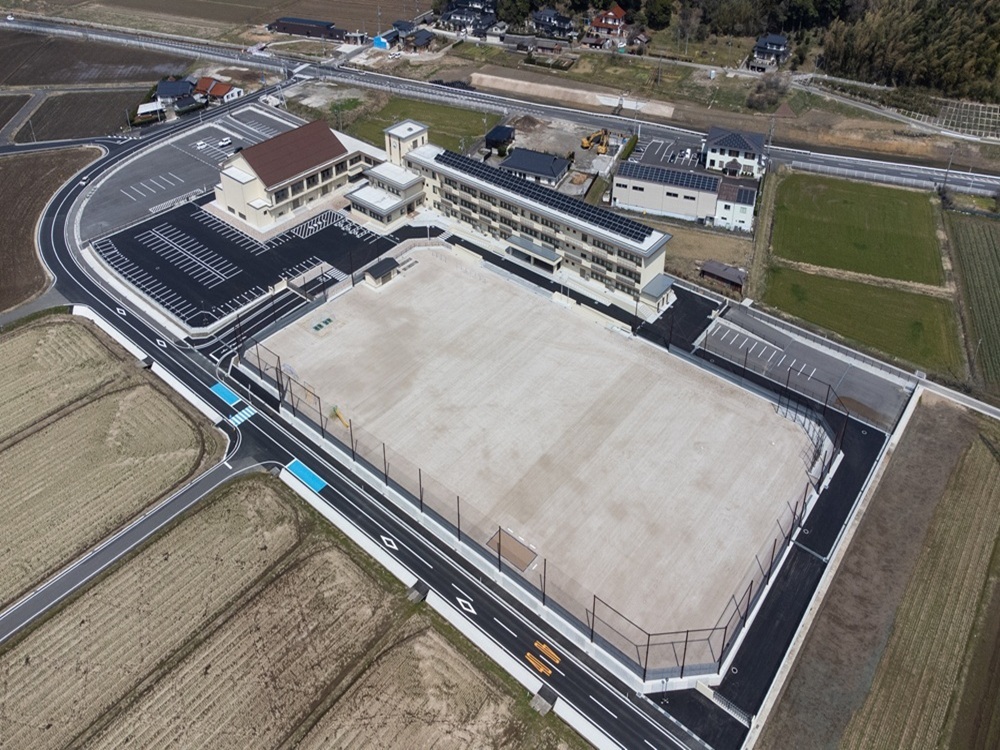

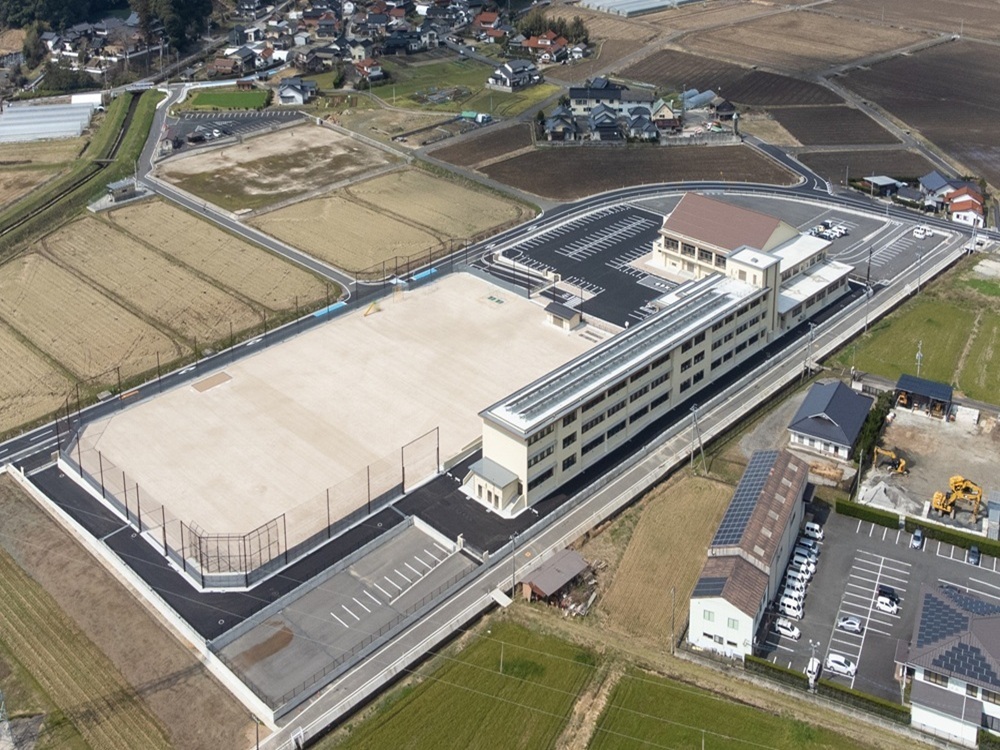

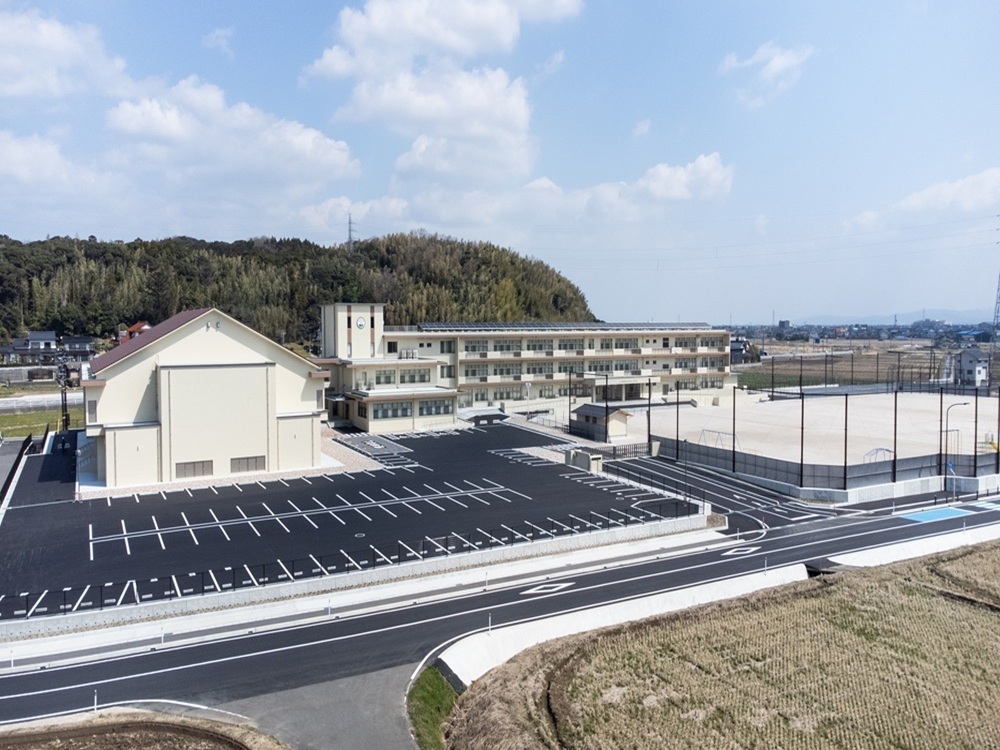

2.配置図・完成予想図(イメージ)
3.事業全体スケジュール
4.工事進捗状況
校舎建設工事

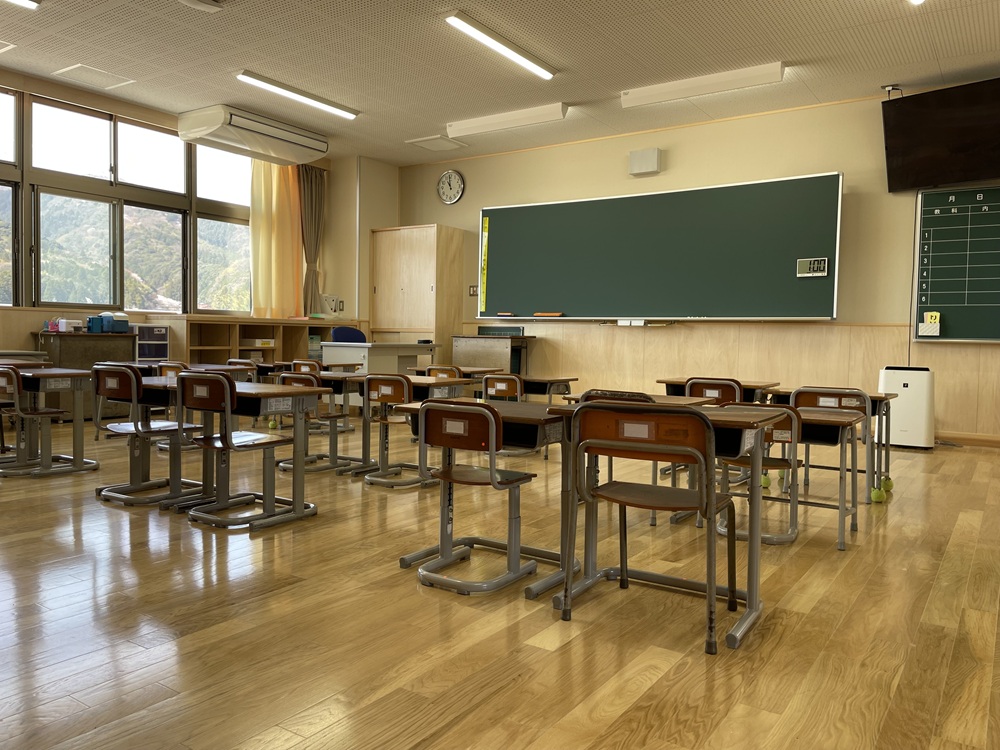

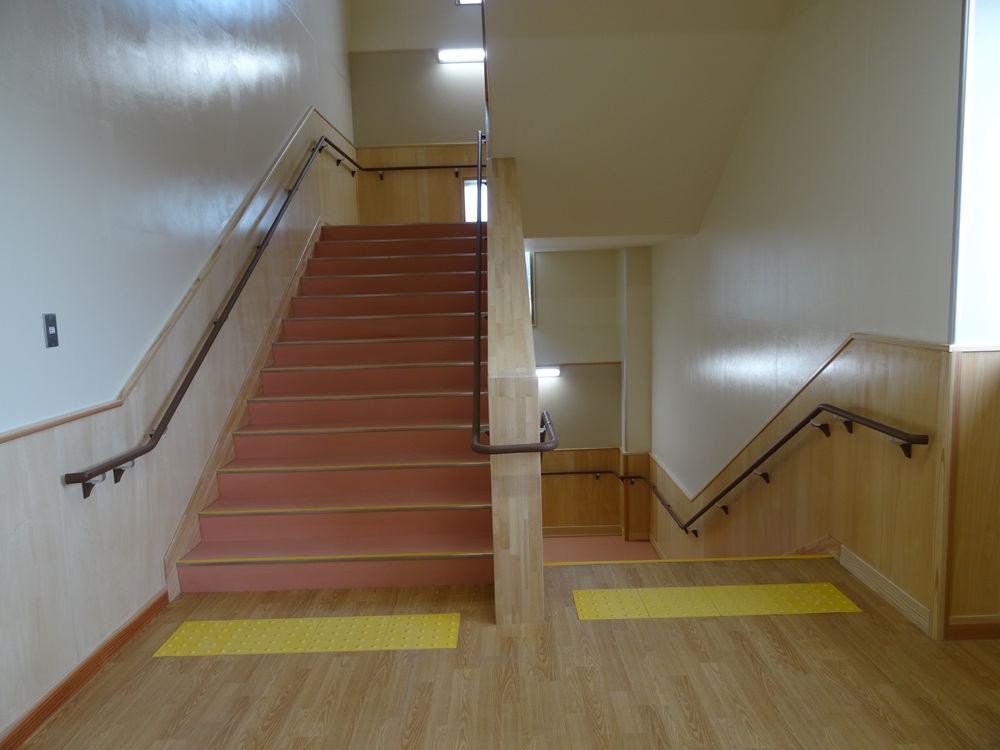

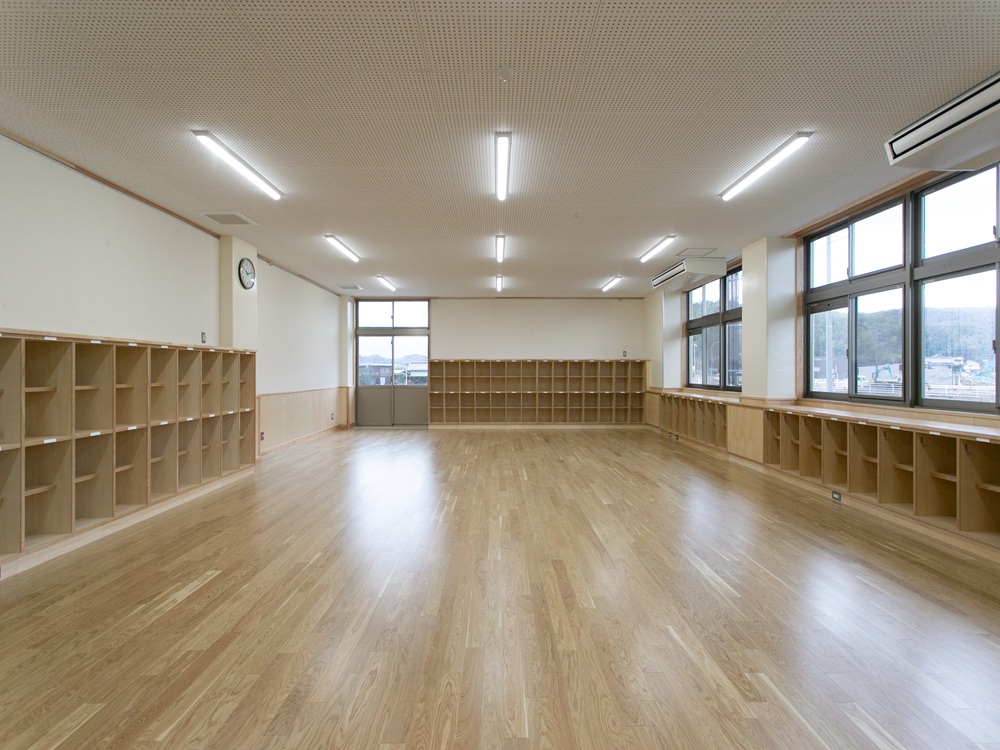

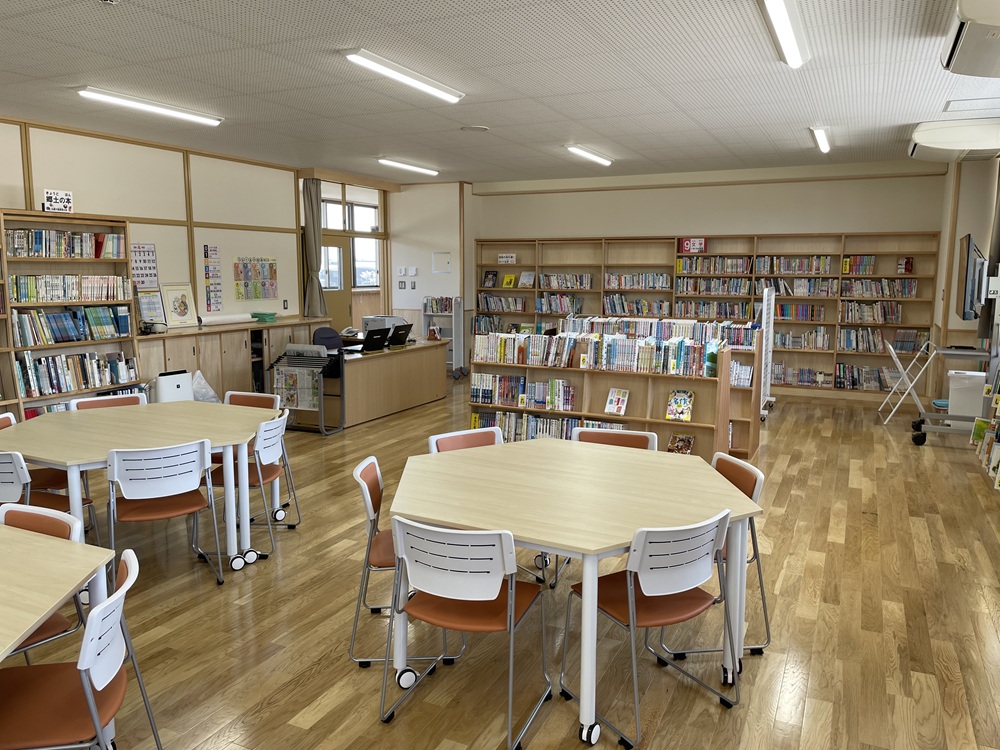

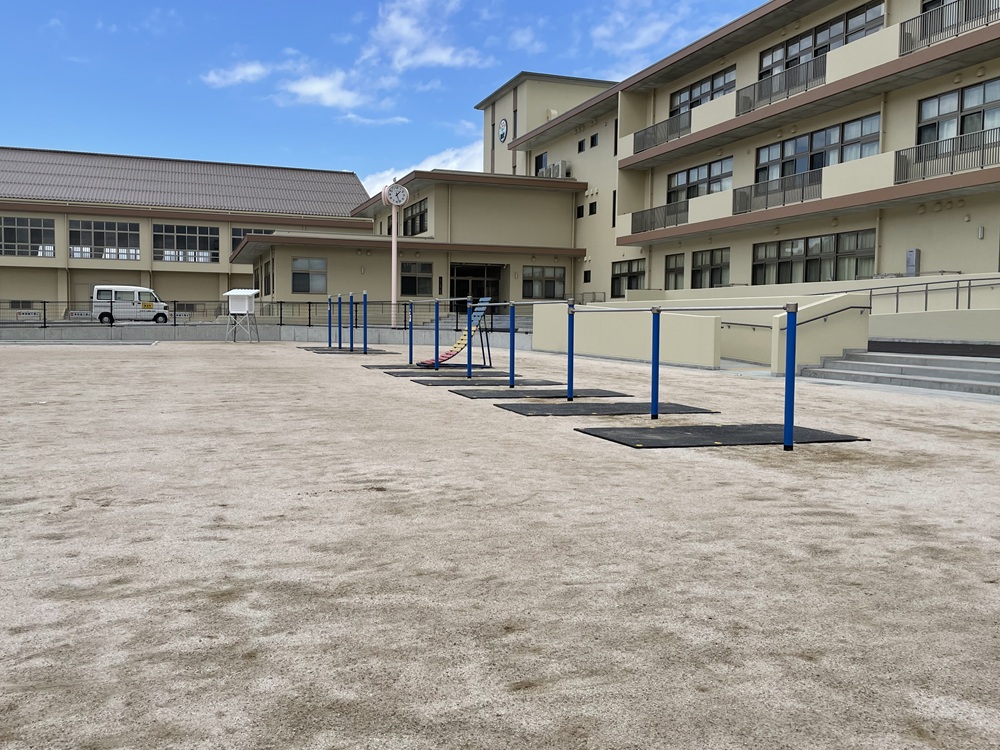

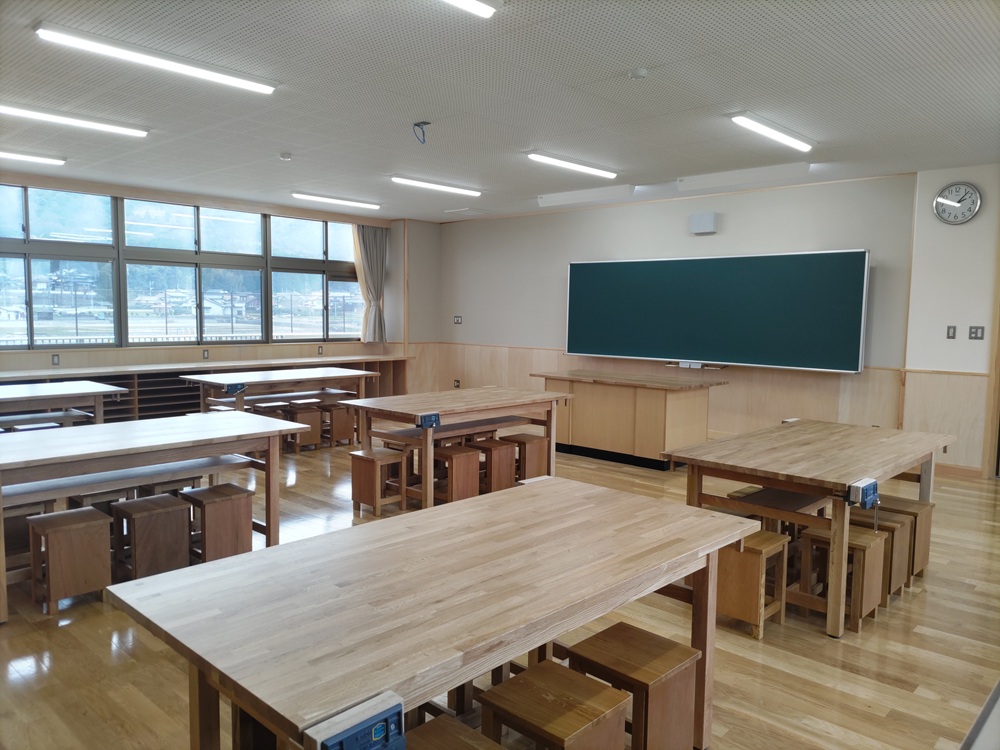

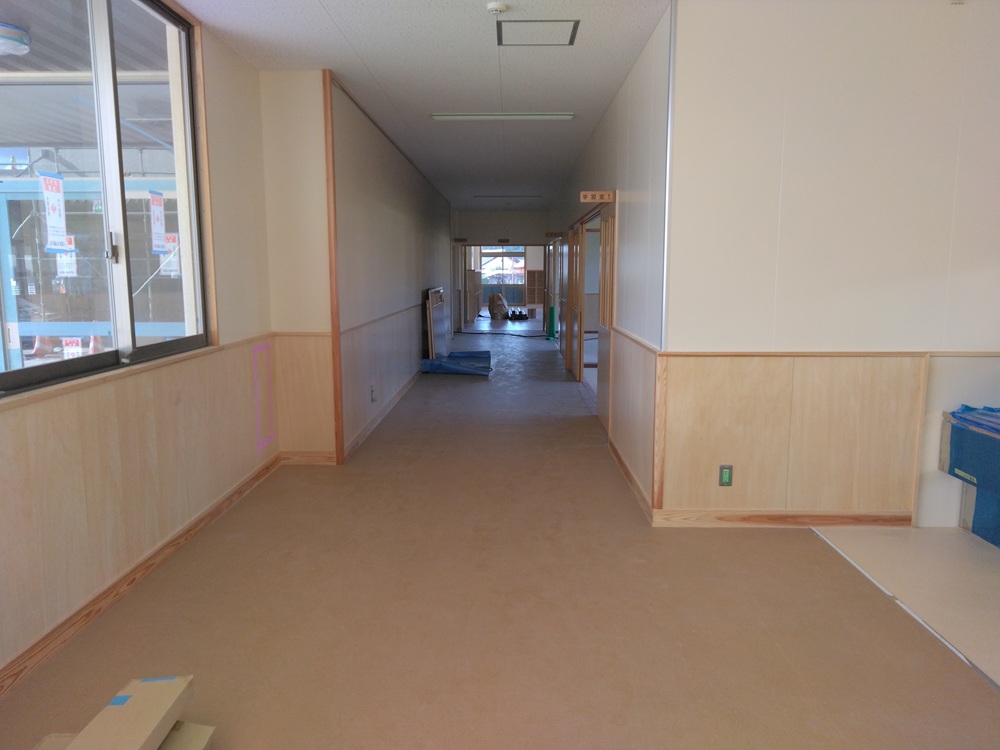

【最新】 12月下旬 内装工事が完了しました。(NEW)
11月下旬 内装工事中です。(NEW)

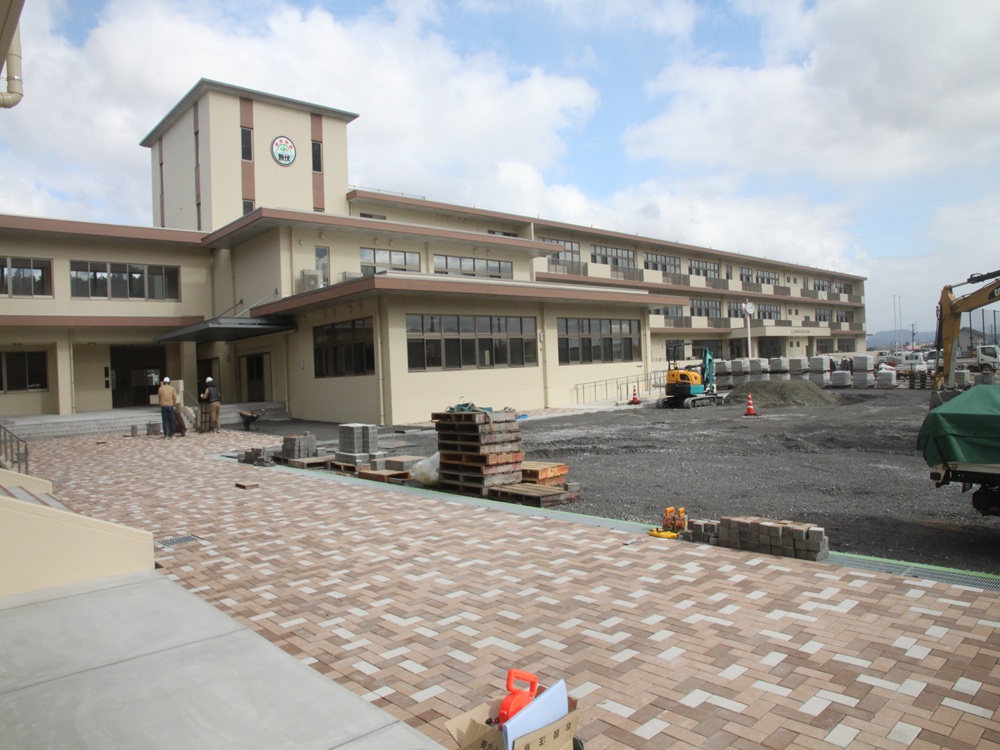

10月下旬 足場の撤去が完了しました。(NEW)
9月下旬 外壁塗装工事が完了しました。
8月下旬 内装工事中です。
7月下旬 内装工事中です。
6月下旬 内・外装工事中です。
5月下旬 3階の躯体と1階の建具工事中です。
4月下旬 2階躯体のコンクリート打設中です。
3月下旬 2階床のコンクリート打設中です。
2月下旬 1階柱・2階床の配筋・型枠工事中です。
2月上旬 1階床工事が完了し、1階柱型枠工事中です。
1月上旬 基礎工事中です。
12月中旬 基礎のコンクリート打設中です。
12月上旬 基礎の型枠工事中です。
11月下旬 基礎の鉄筋工事中です。
11月中旬 基礎設置のための掘削工事が完了しました。
10月中旬 杭工事中です。
9月中旬 仮設フェンスと仮設敷き鉄板の設置が完了しました。
屋内運動場建設工事

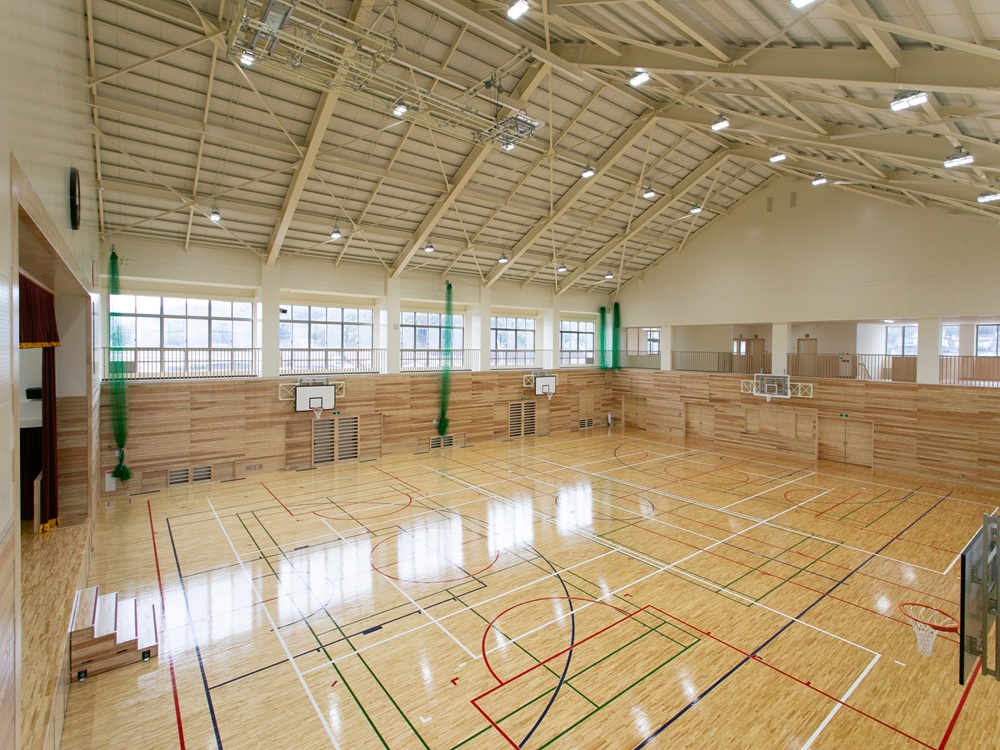

【最新】 12月下旬 内装工事が完了しました。(NEW)
11月下旬 内装工事中です。(NEW)

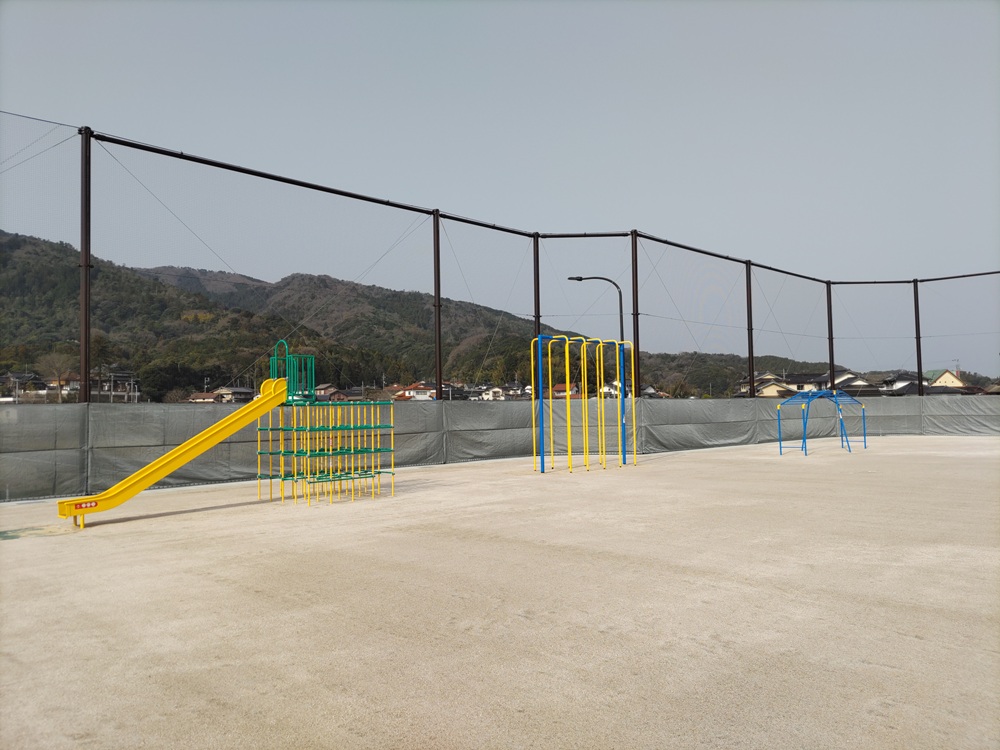

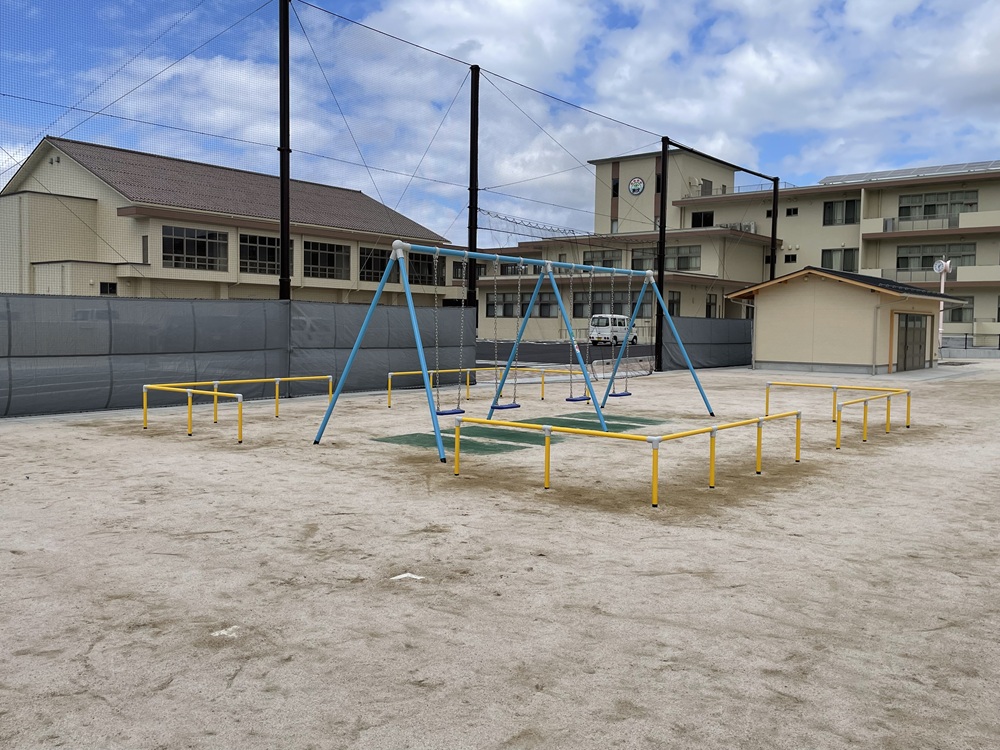

10月下旬 足場の撤去が完了しました。(NEW)
9月中旬 内装工事中です。
8月中旬 外壁塗装工事が完了しました。
7月中旬 屋根の瓦葺きが完了しました。
6月中旬 屋根の躯体工事中です。
5下旬 2階躯体の鉄筋・型枠工事中です。
5月中旬 屋根の鉄骨工事中です。
4月下旬 1階躯体の鉄筋・型枠工事中です。
3月下旬 1階柱の配筋工事中です。
2月中旬 基礎・地中梁工事中です。
1月下旬 基礎・地中梁の配筋工事中です。
1月上旬 基礎設置のための掘削工事が完了しました。
12月上旬 杭工事中です。
