高松小学校校舎増築事業

1.事業の概要

普通教室不足対策のため実施していた、校舎の増築工事が完成しました。

【事業期間】  令和4年度~令和5年度

【建築工期】  令和5年7月~令和6年3月

【構造・規模】 増築校舎棟 鉄骨造 4階建 床面積 404m2

2.配置図・完成予想図(イメージ)

3.事業全体スケジュール

4.工事進捗状況

【最新】3月下旬 高松小学校校舎増築事業が完了しました!(NEW)



2月下旬 校舎の建築工事が完成しました。



1月下旬 内装工事中です。



12月下旬 内装工事中です。(断熱材充填中)



11月下旬 外壁工事が完了しこれから内装工事です。



11月上旬 鉄骨工事が完了し、外壁工事中です。(防音シート養生中)



10月中旬 鉄骨の組立を行っています。



9月中旬 基礎工事が完了しました。

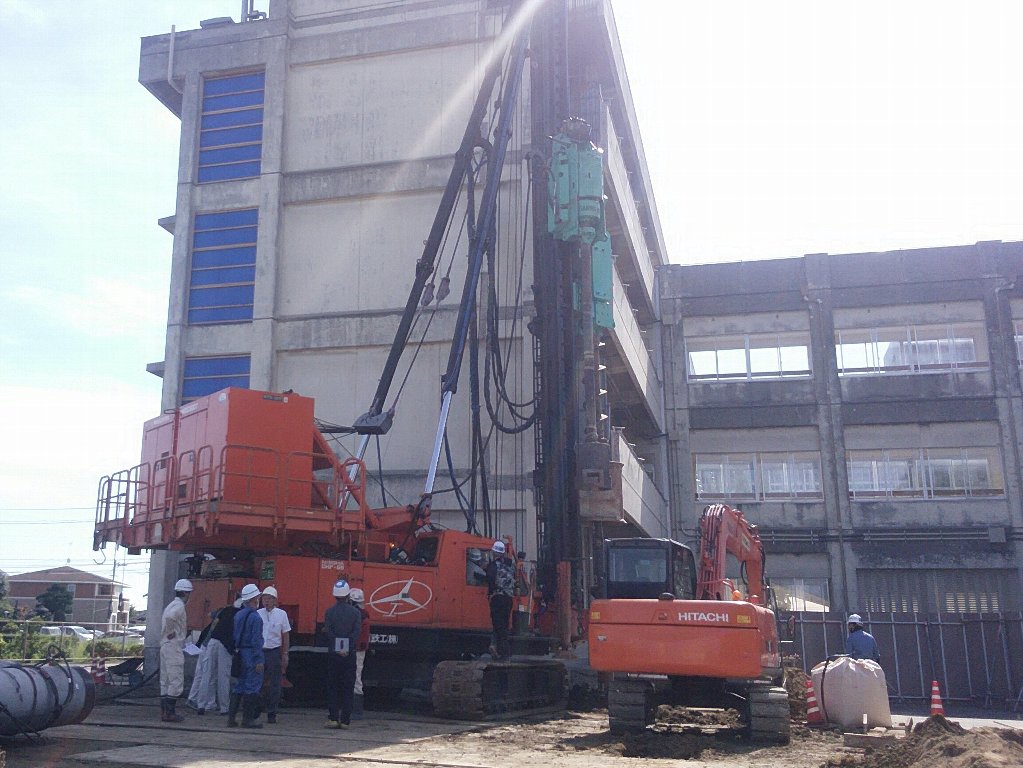

8月下旬 杭打工事を行っています。



8月上旬 防音シートを張り、既設校舎との接続部の壁開口中です。



7月中旬 準備工事中です。
